Công văn 1349/BXD-KTXD

Công văn 1349/BXD-KTXD năm 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC của Bộ Xây dựng ban hành

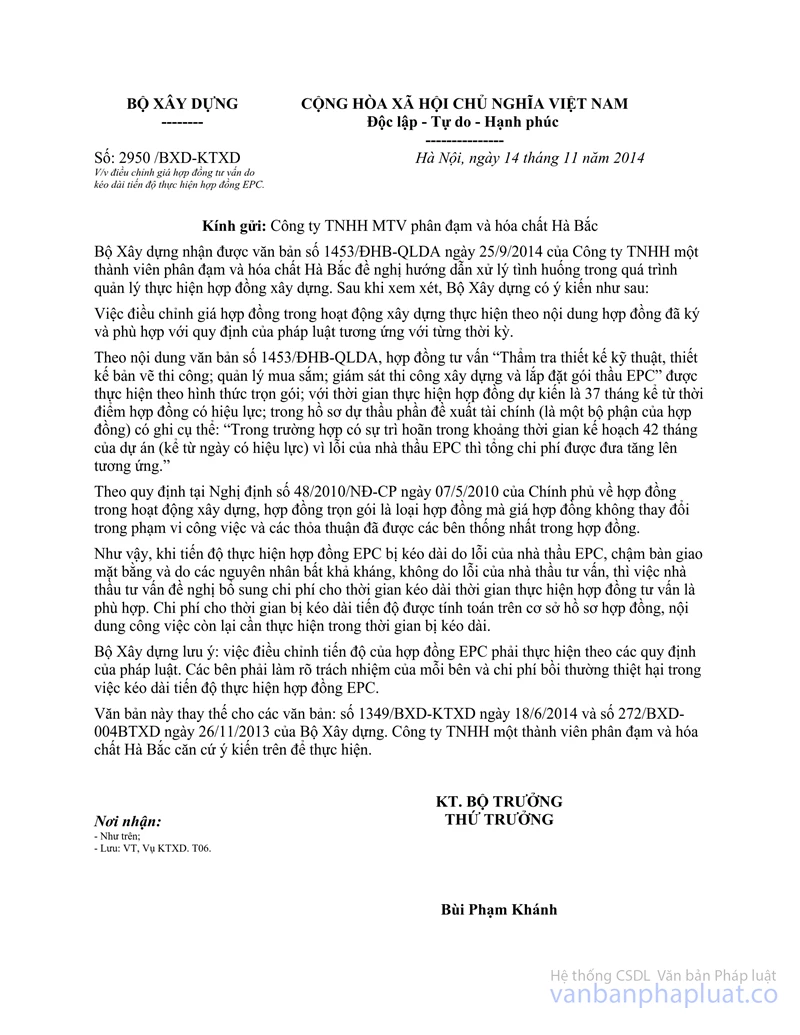

Công văn 1349/BXD-KTXD 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC đã được thay thế bởi Công văn 2950/BXD-KTXD năm 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ hợp đồng EPC và được áp dụng kể từ ngày 14/11/2014.

Nội dung toàn văn Công văn 1349/BXD-KTXD 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC


BỘ XÂY DỰNG
-------

CỘNG HÒA XÃ HỘI CHỦ NGHĨA VIỆT NAM
Độc lập - Tự do - Hạnh phúc
---------------

Số: 1349/BXD-KTXD
V/v điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC.

Hà Nội, ngày 18 tháng 6 năm 2014



Kính gửi: Công ty TNHH MTV phân đạm và hóa chất Hà Bắc

Bộ Xây dựng nhận được văn bản số 565/ĐHB-QLDA ngày 22/4/2014 của Công ty TNHH một thành viên phân đạm và hóa chất Hà Bắc đề nghị hướng dẫn xử lý trong quá trình quản lý thực hiện hợp đồng xây dựng. Sau khi xem xét, Bộ Xây dựng có ý kiến như sau:

Việc điều chỉnh giá hợp đồng trong hoạt động xây dựng thực hiện theo nội dung hợp đồng đã ký và phù hợp với quy định của pháp luật tương ứng với từng thời kỳ.

Theo nội dung văn bản số 565/ĐHB-QLDA hợp đồng tư vấn “thẩm tra thiết kế kỹ thuật, thiết kế bản vẽ thi công; quản lý mua sắm; giám sát thi công xây dựng và lắp đặt gói thầu EPC” được thực hiện theo hình thức trọn gói; với thời gian thực hiện hợp đồng dự kiến là 37 tháng kể từ thời điểm hợp đồng có hiệu lực; trong hồ sơ dự thầu phần đề xuất tài chính (là một bộ phận của hợp đồng) có ghi cụ thể: “Trong trường hợp có sự trì hoãn trong khoảng thời gian kế hoạch 42 tháng của dự án (kể từ ngày có hiệu lực) vì lỗi của nhà thầu EPC thì tổng chi phí được đưa tăng lên tương ứng.”

Theo quy định tại Nghị định số 48/2010/NĐ-CP ngày 07/5/2010 của Chính phủ về hợp đồng trong hoạt động xây dựng, hợp đồng trọn gói là loại hợp đồng mà giá hợp đồng không thay đổi trong phạm vi công việc và các thỏa thuận đã được các bên thống nhất trong hợp đồng.

Như vậy, khi tiến độ thực hiện hợp đồng EPC bị kéo dài, thì việc nhà thầu tư vấn đề nghị bổ sung chi phí cho thời gian kéo dài hợp đồng là phù hợp; Chi phí cho thời gian bị kéo dài tiến độ được tính toán trên cơ sở hồ sơ hợp đồng, nội dung công việc còn lại cần thực hiện trong thời gian bị kéo dài.

Bộ Xây dựng lưu ý: việc điều chỉnh tiến độ của hợp đồng EPC phải thực hiện theo các quy định của pháp luật. Các bên phải làm rõ trách nhiệm của mỗi bên và chi phí bồi thường thiệt hại trong việc kéo dài tiến độ thực hiện hợp đồng EPC.

Công ty TNHH một thành viên phân đạm và hóa chất Hà Bắc căn cứ ý kiến trên để thực hiện.





Nơi nhận:
- Như trên;
- Lưu: VT, Vụ KTXD. T06.

KT. BỘ TRƯỞNG
THỨ TRƯỞNG




Bùi Phạm Khánh





Đã xem:

Đánh giá:


Thuộc tính Công văn 1349/BXD-KTXD

Loại văn bảnCông văn
Số hiệu1349/BXD-KTXD
Cơ quan ban hành
Người ký
Ngày ban hành18/06/2014
Ngày hiệu lực18/06/2014
Ngày công báo...
Số công báo
Lĩnh vựcXây dựng - Đô thị
Tình trạng hiệu lựcHết hiệu lực 14/11/2014
Cập nhật7 năm trước
Yêu cầu cập nhật văn bản này

Download Công văn 1349/BXD-KTXD

Lược đồ Công văn 1349/BXD-KTXD 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC


Văn bản bị sửa đổi, bổ sung

    Văn bản liên quan ngôn ngữ

      Văn bản sửa đổi, bổ sung

        Văn bản bị đính chính

          Văn bản được hướng dẫn

            Văn bản đính chính

              Văn bản bị thay thế

                Văn bản hiện thời

                Công văn 1349/BXD-KTXD 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC
                Loại văn bảnCông văn
                Số hiệu1349/BXD-KTXD
                Cơ quan ban hànhBộ Xây dựng
                Người kýBùi Phạm Khánh
                Ngày ban hành18/06/2014
                Ngày hiệu lực18/06/2014
                Ngày công báo...
                Số công báo
                Lĩnh vựcXây dựng - Đô thị
                Tình trạng hiệu lựcHết hiệu lực 14/11/2014
                Cập nhật7 năm trước

                Văn bản hướng dẫn

                  Văn bản được hợp nhất

                    Văn bản được căn cứ

                      Văn bản hợp nhất

                        Văn bản gốc Công văn 1349/BXD-KTXD 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC

                        Lịch sử hiệu lực Công văn 1349/BXD-KTXD 2014 điều chỉnh giá hợp đồng tư vấn do kéo dài tiến độ thực hiện hợp đồng EPC
